大干快上  千峰路上干出“市政加速度”
二公司千峰路南延建設工程施工側記
發布時間:2021-05-06 11:33:47  來源:本站  閱讀:14031

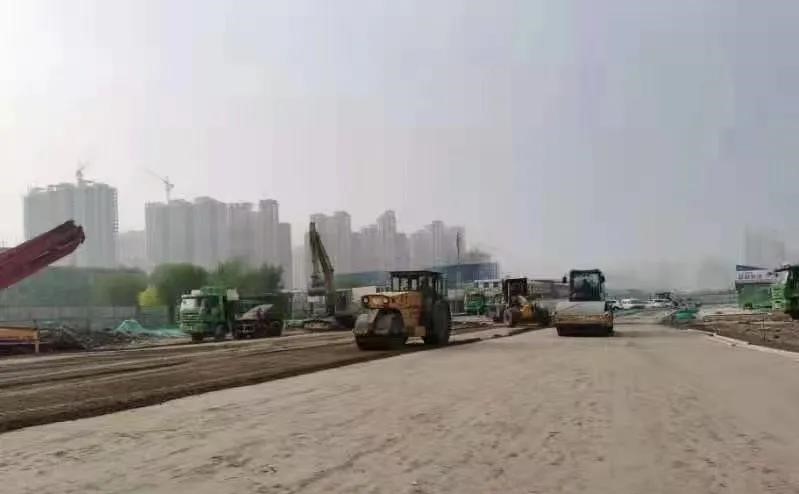

 當人們正在享受假期的時候,在千峰路南延建設工程施工現場,在9米深的雨水溝槽內,兩趟雨水方涵向前延伸,挖掘機、打樁機正揮舞長臂忙碌作業著,施工人員全神貫注地緊盯現場各個環節……截止日前,該工程雨水方涵已完成2044米,占總工程量的92%;水穩底基層已完成59677平方米,占總工程量的75%;瀝青混凝土下面層已完成32623平方米,占總工程量的41%。

 全力出擊 力保工期不懈怠

 24小時不間斷施工、增加人材機投入、提前制定施工計劃……項目部面對工期緊、任務重的情況,要求全體參建人員“不空工作面、不留時間檔、大干快上搶工期”,全力保障施工按計劃順利推進。

 開工前,項目部結合實際,將工程全長3.29公里劃分為八個工區。因拆遷等原因,各工區進展情況不同,為確保晚開工工區進度,項目部決定采取分區負責制,對正在進行路面結構施工的工區加大施工機械及材料投入,提前制訂出水穩、瀝青料的購料計劃,并盡早聯系各機械及材料供應單位,做好全面施工準備,保證先全力攻堅大面積攤鋪施工,再集中攻克關鍵節點。施工中,項目經理及相關負責人堅持每日例會制度,提前一天制定出當日的完工量,嚴格要求各工序按節點無縫銜接,形成了多點開花、有序推進的施工局面,同時,在各工區加大測量、質檢等人員投入,保證每個工區形成6到8人的工作組,分工到人、責任到位,加快整體施工進展,為工程順利完工打下堅實基礎。

 靶向施策  聚焦難點齊發力

 全體參建人員“懷匠心、重匠行”,面臨地下管線改遷難度大及雨水主干管下穿南中環兩大難題,項目部突出重點、精準發力,合理運用施工工藝,全力確保施工進展。

 在千峰路與舊晉祠路交叉路口處,現狀管線與設計管線斜向交叉面積較大,項目部決定對所有現狀管線進行線路改遷,在電力管線施工中涉及現狀電桿入地情況,項目部主動出擊、積極協調,一邊先行展開管線、電力井等基礎設施施工,已達到供電部門在進行線路入地時的串線要求,一邊全力配合供電部門做好各項輔助準備工作,確保不影響后續工期。在下穿南中環并連接三王泵站的雙向兩趟3.5米雨水主干管施工中,項目部采用了標準高、難度大的頂管作業,此次頂管為雙向2趟3.5米頂管,總長600米,管深達11.8米,全體參建人員緊抓細節、嚴把質量,在南中環西街施工范圍內設置了多個沉降觀測點,進行24小時不間斷監測,一旦發現路面出現沉降現象,立即對頂管周邊土體進行注漿加固處理,提升土體承載力,保證南中環道路安全通行。同時,此次頂管使用泥水平衡頂管機作業,且施工范圍土體內石塊較多,給施工增加了難度,施工人員對癥施策,一改傳統頂管機使用配置,先行卸掉機頭水壓裝置,打開人工觀察孔,并安排專人進入觀察孔內,利用人工方式破除刀盤進泥孔中夾存的碎石,確保頂管機的正常運行。

 項目部上下凝心聚力、攻堅克難,跑出“市政加速度”,打造“施工新標桿”,全力向按期完工目標發力沖刺,以實際行動展現“工匠”風采,助力城市建設與發展。
