精準頂管施工 迎接防汛考驗
寫在千峰路南延建設工程即將全部完工之際
發布時間:2022-06-22 16:50:51  來源:本站  閱讀:26841

 6月20日,隨著酷暑的到來,由二公司承建的千峰路南延建設工程舊三王雨水泵站段即將進入最后施工沖刺階段。該工程預計將于6月底實現全線貫通。

 精準頂管保質量

 施工中,與新三王雨水泵站的順接是工程施工的關鍵,整個順接頂管達190米,施工期間既要保證整個路面的“零”沉降,還要確保整個頂管能“順延”至新泵站內。為強化質量管控,項目部采用激光紅外糾偏系統,對頂管的坡度、頂進的方向都進行精準把控,確保管道流水的順暢。為確保路面的“零”沉降,項目部在管壁外側添加了膨潤土,減少管壁與土層的摩擦力,進而減少頂進壓力,頂進完成后,又在管道外壁注入泥漿,做到“土壓和水壓”平衡,項目部采用高效的措施,有效確保了路面的“零”沉降。在頂管過程中,施工人員發現了30多根廢棄的托管,針對這一問題,項目部采用“人工探查”的方式,從頂管觀察孔進入泥倉,然后對廢棄的托管進行人工切割、外運,確保頂管的順利進行,項目部用80天的時間,完成了長度為190米、3.5米大口徑的頂管施工,實現了與新三王雨水泵站的順利接通。

 最終考驗度汛期

 由于該工程區域地勢較低,為減少大雨來臨時的不利影響,確保汛期施工安全,項目部結合實際情況,制定了防汛應急預案,安排防汛負責人,并提前準備好沙袋、水泵等各類防汛物資,確保安全度汛。為切實做好防汛工作,項目部在施工區域內砌筑了擋水隔斷,并在地勢較低的地段挖設了積水坑,并配以水泵、抽水管等各類物資,確保大雨來臨時積水的快速排出。此外,項目部還對施工現場的溝渠邊坡重新進行了修葺,確保溝渠的排水量。雨季施工,安全用電也是項目部考慮的重要問題,為確保雨季施工的用電安全,項目部提前準備了防雨布,隨時對用電設備進行覆蓋,并嚴格按照施工現場安全用電要求,組織專人每天檢查線路的絕緣情況,并做好記錄。由于項目部需要大量的起重機、千斤頂、泥水處理裝置等機械進行作業,為減少大雨對作業造成的影響,項目部用防水墊塊將所有帶電設備機座進行了墊高、閑時覆蓋,并每天檢查漏電接地保護裝置,確保雨季施工時雨水泵站設備的正常運作。

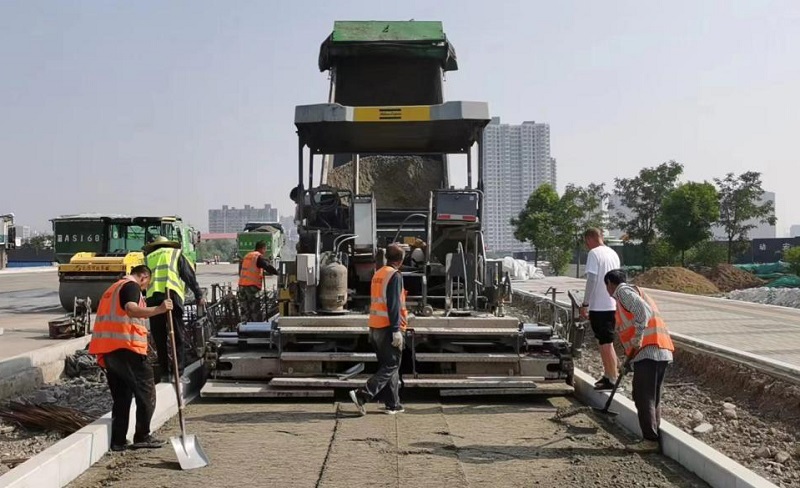

 截至目前,該工程雨水管線、污水管線、電力排管、二層水穩底基層鋪設已經全部完成,路面瀝青混凝土的鋪設也即將完工。全體施工人員將全力以赴,不斷提升施工質量和管理水平,全力打造精品工程。
