天龍山路(戰備路—舊晉祠路)改造工程
天龍山路(戰備路—舊晉祠路)改造工程起點戰備路,施工終點與西中環南延工程銜接,道路全長1504米,施工內容包括道路、排水、電力管線以及河道治理等多項內容,由二公司負責承建。由于工期提前,集團公司領導緊急部署,吹響攻堅“大會戰”號角,第一時間抽調精兵強將,組成攻堅團隊,安排一公司、三公司、四公司、四項目部、七項目部、十二項目部共六家施工單位進駐施工一線,協助二公司共同打響一場與時間賽跑的攻堅戰。針對該工程點多面廣的特點,項目部采取“多點開花”的施工作業方式,將整個工程劃分為多個標段,對標段內每個作業面的具體完工時間精確至按小時計算,并責專人對各標段進行全面管理,100多名施工人員、50多臺施工機械在長1.5公里,寬30米的施工場地上奏響項目攻堅最強音。經過全體施工人員的協同配合、連續作戰,按時完成了施工任務。“天龍山工地大會戰”是近年來集團公司調動基層單位最多的一次施工任務,增強了基層單位間協同配合、共同施工、攻堅克難的能力,體現出集團公司基層單位之間的團結意識和大局意識,再次展現了市政“鐵軍”的風采。
108國道改造工程施工第五標段

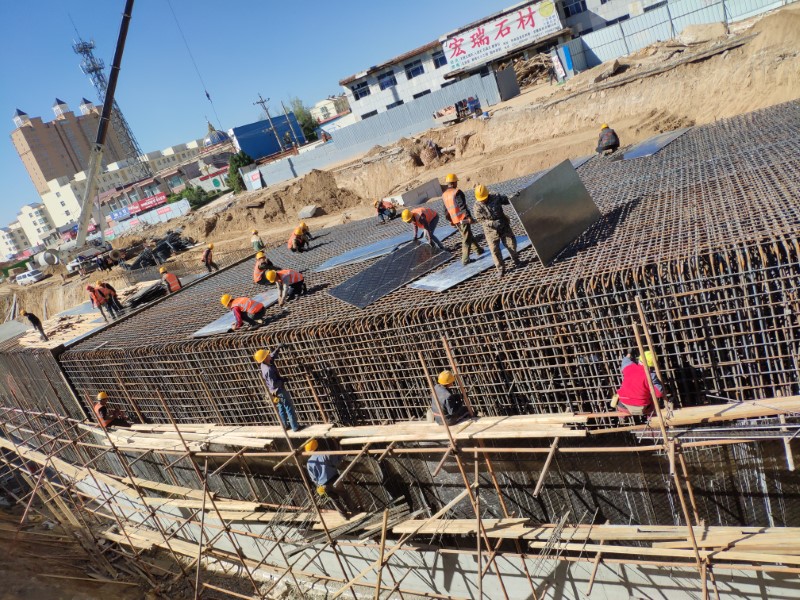

108國道改造工程施工第五標段全長3.98公里,紅線寬40、46米,由三公司負責承建。在溝槽施工中,由于工程全線土質屬于濕陷性土質,地下水位較高,且全線溝槽開挖較深,最深處達6米,溝槽降水支護成了整體施工的關鍵點。項目部積極優化施工方案,采取止水帷幕加支護樁施工工藝,既保證基坑施工質量又加快施工進度。在路基施工中,因翻漿嚴重,導致大型機械無法進場作業,項目部采取對路基進行溝槽換填的處理方法,利用干插片石和碎石樁擠密法加固地基,提高路基承載力,解決了施工難題,為后續施工奠定了堅實基礎。經過近4個月的日夜奮戰,項目部全體施工人員聚焦重點,突破難點,以鐵一般的意志和火一般的熱情,圓滿完成施工任務,為“二青會”的成功舉辦保駕護航。
汾河太原城區段治理美化三期景觀工程五標段

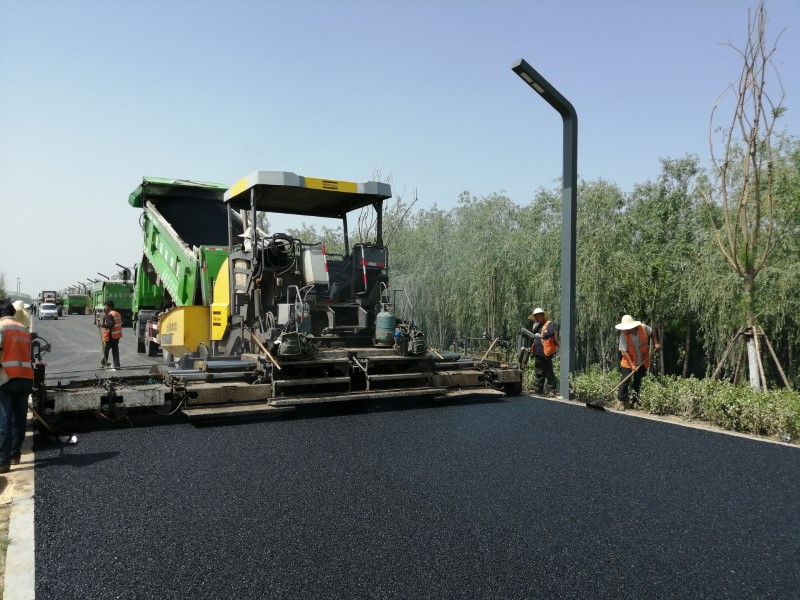

汾河太原城區段治理美化三期景觀工程五標段起點為祥云橋南,終點為晉祠迎賓路南,寬度為8米,全長約24公里,由一公司負責承建。施工中,項目部注重“兩個細化”,細化施工方案,以汾河為界將道路劃分為東西兩個工區,責成專人負責,加強對接,及時跟進,按下施工“快進鍵”;細化施工工序,對路基、水穩、樁基等各分項步驟完成的節點做詳細規劃,并精確到小時。同時,項目部抓好“三個環節”,施工人員環節,合理調配各工區人員,確保生產組織均衡;材料進場環節,嚴控水穩及瀝青的運輸、攤鋪、碾壓等,確保鋪設路段的壓實度、平整度等各項指標均符合規范及設計要求;機械協調環節,做好機械動態管理,積極落實油料儲備,實現機械利用率最大化。該項目作為“二青會”相關配套建設工程,在道路鋪設過程中,為契合“二青會”體育精神,面層鋪設了彩色瀝青,不僅使路面更加干凈美觀,更為場館周邊道路增添一抹運動色彩。
