“一水中分、九水環繞”,一公司承建的汾河太原城區段治理美化三期景觀工程施工正酣,全體參建人員勤于溝通、精于配合,日夜奮戰在施工一線,全力打通城市生態走廊,同心筑造一條“母親河”兩岸的景觀綠化帶。
超長戰線上共筑合力

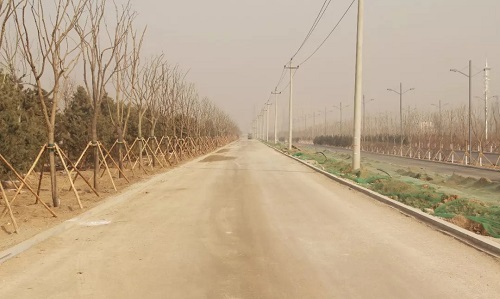

汾河太原城區段治理美化三期景觀工程起點為祥云橋南500米,終點為晉祠迎賓路南2000米,設計為公園內園路,位于東西兩岸已施工完成的大堤頂,寬度為8米,全長約24000米。該工程于10月3日進場施工,工期要求于12月份完成全線粗粒式瀝青攤鋪任務,具備道路通行條件。一公司立刻抽調60多臺機械、百余名施工人員組建工程項目部,迅速組織開展施工。項目部針對工程全線共計24公里的“超長戰線”,果斷將工程分為東西兩岸各為一個工區,并各安排一位施工負責人進行統一管理,倒排工期、制定進度計劃,上足人力機械,搶抓工程進度,快速有序推進項目進展。施工中,項目部緊湊壓縮工序循環時間,協調各個工序的銜接配合,嚴格執行關鍵工序把控制度,確?!皶r(shí)間不斷、空間占滿”。同時,由于施工全線位于整體汾河三期工程中,周邊同時進行施工的兄弟單位眾多,并與通達橋、十號線橋兩座正在施工的大型工程交錯,使得各單位間相互溝通配合成為了施工的頭等大事。項目部一邊組織相關技術人員進行現場勘察,不斷優化施工方案,合理安排施工進度;一邊積極與業主、周邊各個施工單位進行溝通協調,合理交叉進行機械、材料等進場施工時間,最大化減小相互干擾施工的影響,為后續施工進展贏得寶貴時間。
巧用空間中妙解難題
該工程主要難點集中在東西兩岸道路平均寬度僅為8米,大型機械施工空間十分有限,為施工進展帶來了嚴重影響。項目部第一時間協調各類施工機械,利用各工作面的時間差,靈活調配機械,如在一段道路施工進行水穩攤鋪時,下一段道路先進行路側石鋪筑的準備工作,最大限度利用有限空間,擴大時間利用效率,順利推進工程進展。在許坦渠施工過程中,該工程還設計修建一處雙孔橋箱涵,該工序?qū)儆谛陆拥降氖┕と蝿?wù),項目部目前正在全力推進施工當中。由于該地段緊靠汾河岸邊,土質屬于流沙層,并涉及明挖改水施工作業,且溝槽開挖達8米,降水支護成了工序施工的關鍵點。項目部經仔細研究,決定通過在溝槽打設拉森樁,并插入12米工字鋼板樁對溝槽兩側進行有效支護,并對上下游的明水進行堵口,從旁側開挖一條排水渠,對其進行改道排水,確保施工順利開展。
截止目前,一公司承建的汾河太原城區段治理美化三期景觀工程中路基平整已完成19041米,占總量的79%;底基層水穩鋪筑已完成16966米,占總量的71%;基層水穩鋪筑已完成6761米,占總量的28%;花崗巖路緣石砌筑已完成31482米,占總量的67%。該工程建成后,將進一步改善汾河兩岸環境,提升太原城市品位,打造未來水韻龍城新格局,優美如畫的汾河景觀必將成為太原的又一張靚麗名片。
