冬季施工不畏難 舊日“水塘”展新顏
三公司吳家堡北街(新晉祠路—梧桐西路)建設工程施工紀實
發布時間:2019-11-12 08:13:38  來源:本站  閱讀:15144

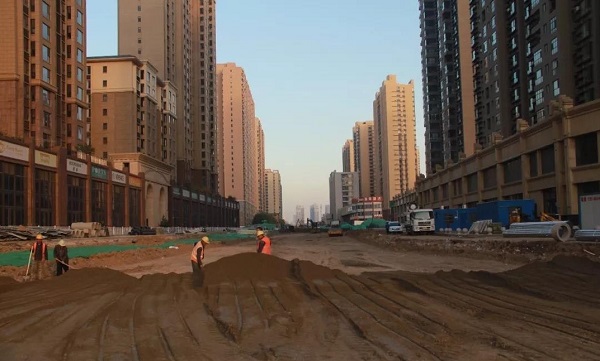

 11月的龍城寒意日漸,吳家堡北街(新晉祠路—梧桐西路)建設工程施工現場卻是一派熱火朝天的施工景象,與寒冷的冬日形成強烈對比。截止目前,該工程雨水管線已全部完成,預計該工程將于11月30日完工。

 換填抽水強基礎

 該工程地質情況較為復雜,由三公司負責承建,在施工過程中,項目部克服困難,解決了地下水位高、道路軟地基等施工難題,為后續工程的順利施工奠定了堅實的基礎。該地區原為水塘,在梧桐西路到康興街路段施工時,由于地下淤泥較多,原有道路地基較軟,項目部對原有道路的彎沉值進行了測量,發現道路彎沉值達不到施工標準,為了有效加固地基,項目部先對地下淤泥進行開挖清運,然后利用片石和山皮石對原有地基換填,最后采用白灰和毛沙進行翻漿處理,待其含水量適宜后重新碾壓,確保道路地基符合施工要求。在新晉祠路到康興街路段管線施工過程中,溝槽開挖深度達到6.3米,地下水位較高,在2.2米左右,并且地下土質為垃圾回填土,土體不穩固。因此,在溝槽開挖過程中,項目部采用鋼板止水樁進行支護,相比傳統鋼板樁,不僅支護效果更好,而且能起到止水的作用。同時,為了防止地下水上涌,項目部還利用水泵及時進行抽水,確保了工程的順利進行。

 人力施工不畏難

 由于地下管線復雜,項目部無法利用大型機械設備進行施工,因此,人力施工就成了該工程重要的施工方式,全體施工人員協心協力、眾志成城,確保工程順利進行。

 格林花園小區北門路段地下管線較多,在施工過程中,由于項目部沒有相關資料,為了保證原有管線安全,不影響周邊居民的日常生活,項目部采用人工的方式開挖探坑,探明地下管線后,再進行后續施工。在進行新晉祠路口的雨水管線和雨水方涵對接時,對接位置上方為軍用電纜,項目部采用人力結合機械施工的方式,確保軍用電纜安全。此外,由于道路紅線距兩側居民樓僅為5米,項目部不僅事先預留施工便道,方便周邊居民出行,同時在上下學時段,項目部禁止一切機械進行施工作業,還安排專職安全員引導附近學校的師生順利通過,確保學校師生的通行安全,以實際行動彰顯了企業的社會責任。

 項目部全體施工人員一致表示要攻堅克難、頑強拼搏,用智慧和汗水圓滿完成施工任務。該工程建成后將進一步完善周邊路網,改善附近居民的道路通行條件。
