5月25日晚,隨著新店街瀝青混凝土面層鋪設完成,新店街建設工程四標段防洪工程圓滿完工。施工期間,全體施工人員克難關、保質量、搶工期,全力打造“質量工程、效率工程”,用激情和汗水確保工程在雨季來臨前正式投入使用。
快速出擊提效率
施工中,項目部全體施工人員聚焦“三大”難點,效率至上、統籌推進,嚴把時間節點,加快工程進度,確保工程順利按期完工。
該工程全線位于尖草坪區新店村,為整個北線防洪工程的起點,全長700米,其中230米為頂管工程,470米為開挖工程。施工中,面對拆遷進展緩慢的情況,項目部不等不靠,主動作為,積極與各產權單位及設計部門聯絡溝通,加快拆遷進度,最終將施工管道位置調整到位于河道中間,順利解決拆遷問題;開挖過程中,因河道內淤泥量大、水位高,且清淤后仍有大量鐵渣不易清理,每天只能開挖和吊裝三根管,項目部快速制定施工方案,采用“挖機+炮錘”的開挖方式,先使用炮錘破碎鐵渣,在利用挖機進行開挖,快速推進開挖進度,為后續施工贏得更多時間;在105井頂管過程中,因其前方有礦渣層導致推進受阻,項目部在保證頂管持續頂進的同時,采用挖機將礦渣層快速清除,防止了誤工情況發生。
質量為先重品質
細節決定成敗,全體參建人員注重細節、嚴抓質量,始終堅持“打造品質工程”的施工理念,通過科學組織、統籌安排,打好施工“質量戰”。

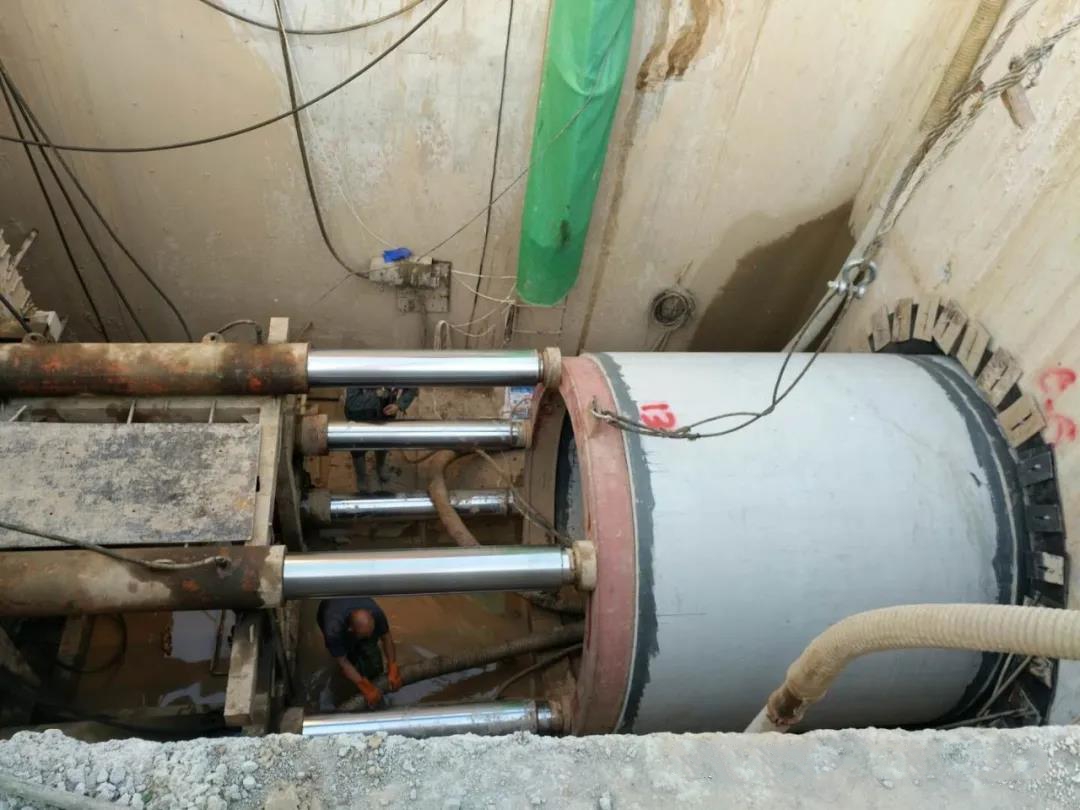

項目部三措并舉,強化“質量意識”。頂管作業中,因有100米距離位于河道內,屬于濕陷性地質,施工人員通過干插片石、澆筑混凝土的方法進行了墊層換填,提升了基層承載力,有效防止管道下沉;進行頂管作業時,部分路段需下穿房屋,為防止出現房屋開裂或下沉的情況,施工人員積極研究對策,決定采用頂管穿過房屋后及時注漿的措施,保證上方房屋安全;頂管機出洞吊裝時,先用鋼板對2.4米口徑的管道進行連接,并在管口處設置護管、抹帶,提升管道間的穩定性和密封性,防止發生滲水現象,為后續施工開展打下堅實基礎。
該工程完工后,將改善新店街周邊20多年來雨污水無法順利排放的現狀,極大緩解恒山路以東及太鋼南線的排水壓力。全體施工人員齊抓質量,精細施工,利用45天的時間圓滿完成了施工任務,為建設美麗太原添上濃墨重彩的一筆。
