太原市政建設集團有限公司重慶H5-1路道路及配套工程二標段項目施工札記 發布時間:2020-09-11 08:18:50 來源:本站 閱讀:12290
集團公司承建的重慶H5-1路道路及配套工程二標段項目位于重慶北部新區禮嘉大竹林組團的西北部,南接金渝大道,東臨金開大道,是重慶兩江新區的重點工程。

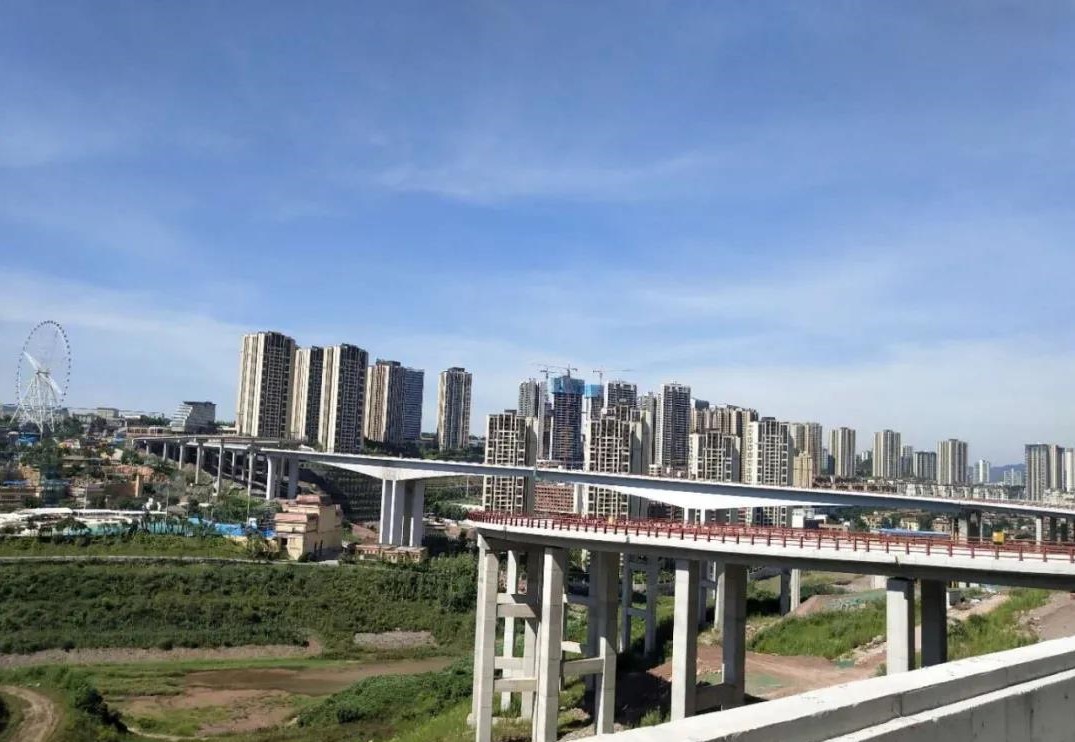

該工程自2018年1月24日正式開工建設,總投資約4.957億元,全線長約2公里,為城市次干路。主要工程包含主橋一座,南北引橋各一座,上跨匝道橋一座,H9-1匝道橋一座,半路半橋一座以及下穿道一座。截止目前,6座橋梁結構主體已全部完成,道路工程完成約90%,累計完成總量達到合同總造價的95%。預計2020年10月30日完工。
技術領航,嚴格組織施工 項目部在開工前按照施工技術方案及安全專項方案嚴格對管理人員、班組及作業人員進行技術交底及安全交底。截止目前,累計編制方案50多個,其中13個方案為超過一定規模的危險性較大的分部分項工程專項施工方案;共組織了13次超危大工程安全專項方案專家評審會,項目部嚴格按評審后的方案組織施工。

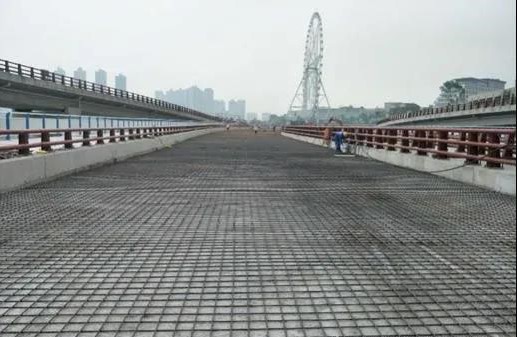

質量為本,細節決定品質 質量決定成敗,為保證工程品質,項目部制定了完善的質量管理制度及質量管理體系,從原材料進場到每一個施工工序都嚴把質量關,加強對質量的事前、事中管理與控制;堅持方案先行,對工序質量執行“三檢制”,并在現場設置砼試件標養室,對結構砼試件進行養護。經過第三方檢測機構的檢測,該工程進場原材料、壓實度、砼強度等相關指標均滿足設計要求,合格率均達到100%。
“以點帶面”,提升管理水平 根據階段性進度目標的要求,項目部合理制定了各項生產計劃,強調重點,抓好落實,每周組織召開工程例會,對施工所需的各種資源進行科學合理的調配和安排,并根據實際完成情況進行適時調整。同時,項目部還加大對外協調力度,積極與華僑城協商,解決交叉作業、線路走向、進場道路硬化等問題,為各施工班組創造了良好的外部施工環境。
“樣板”指引,攻堅關鍵部位 工程主體橋梁為三跨連續剛構橋,墩高達55米,最大跨徑達190米,高墩的翻模施工和箱梁的懸臂澆筑是整個項目的關鍵部位,為此,項目部多次召開施工方案研討會,對施工全過程進行模擬、分析,對質量控制關鍵點進行研究,制定質量保證措施,對施工過程中的重大危險源進行辨識、討論,對方案進行修改、完善,并組織專家進行論證,在實施過程中嚴格按照審批后的方案組織施工,保證施工質量及安全。
重在預防,確保“零事故” 項目部始終把安全工作擺在首位,加大對安全生產治理的力度,鼓勵施工人員根據各自的作業特點提出合理化建議,全面落實“每位職工都是安全生產責任人”的管理理念。同時,項目部嚴格按照相關要求,制定特種設備月檢制度,每月定期對施工現場的塔吊、龍門吊、施工升降機等設備做定期檢驗。在項目部全體施工人員的共同努力下,截止目前,該工程未發生一起安全生產事故,成為兩江新區的樣板工程,并順利通過了安全文明示范工地三個階段的驗收工作。
強化落實,建設“智慧工地” 該工程是“智慧工地”系統應用示范項目。目前,該工程危大工程實時監控系統、勞務實名制系統、塔機安全監控系統等均能正常運轉,項目部通過對施工現場人、機、料、法、環等各個關鍵要素進行實時、全面、智能監控和管理,確保能夠及時發現安全隱患、保障工程質量,保證了工程項目的順利建設。
項目部全體施工人員傾注心力,不斷突破,持續提高施工質量和管理水平,全力打造精品工程,立志為重慶市民交上一份滿意的答卷,為集團公司施工建設再添一張“亮麗”的名片。
