二公司體育北街道排工程(東崗路—建設路)施工側記 發布時間:2020-12-18 08:38:24 來源:本站 閱讀:12757
由二公司承建的體育北街道排工程(東崗路—建設路)自12月4日開工以來,項目部面對拆除面積大,施工作業面小,地勢起伏大等多種難題,多措并舉,同心協力克服困難,全力以赴推進工程進度。截止目前,該工程雨污水管線完成95%,其他綜合管線完成百分之65%,擋墻完成百分之20%,計劃月底完成ATB(瀝青穩定碎石混合料)的攤鋪工作。
自接到施工任務后,二公司立即組建項目部,積極配合業主單位,用最快的時間劃定拆除面積,并根據實際情況,確定相關施工方案。
該工程自然地面落差較大,從東段到西段全線落差達到6.22米,為解決落差較大的問題,項目部采取高低段分區、分段作業的方式,將整個工程分成三段,確定好各工段首尾高程后,三段并進同時進行管線鋪設,最后進行管線連接。同時,針對冬季施工保溫的問題,項目部編制了冬季專項施工方案,對職工進行了冬季施工技術培訓,并在室外設立氣溫監測點,進行氣溫的每日測量、登記,針對混凝土、砂漿等關鍵材料的把控,項目部安排質檢人員,逐個監測砂漿、混凝土溫度,確保材料溫度符合鋪筑要求,并根據項目施工實際,選擇適合的保溫材料,確保工程施工質量。
冬季施工,安全問題是項目部考慮的第一要務,為加強項目安全管理,項目部嚴格遵守《建筑工程冬期施工規程》的規范標準,從細處著手,建立和健全安全生產責任制和安全保證體系。
項目部配備專職安全員,并與所有民建隊員簽訂了安全生產責任書,實現了項目部安全管理的全員參與、全面管理,此外,項目部還進一步建立健全安全技術交底制度、入場安全教育制度、安全巡檢制度,以強而有力的制度約束,做到了安全管理的無死角、不遺漏,從源頭上杜絕安全隱患。同時,項目部按照實際施工需要,及時設置擋墻,圍擋,路樁等防護設施,并對所有土方實施全范圍綠網苫蓋,在揚塵治理和噪音控制上,項目部嚴格按照規范要求,灑水車不定時及時灑水。夜間所有施工機械不開遠光燈,不鳴笛,確保白天施工不揚塵,夜晚出土不擾民。
冬季施工,質量控制是關鍵,為確保施工質量到位,項目部制定了完善的質量保證體系和質量管理制度,從原材料進場到各個工序施工都嚴格把關,全體施工人員各負其責、相互配合,將質量管控的具體措施落到實處。

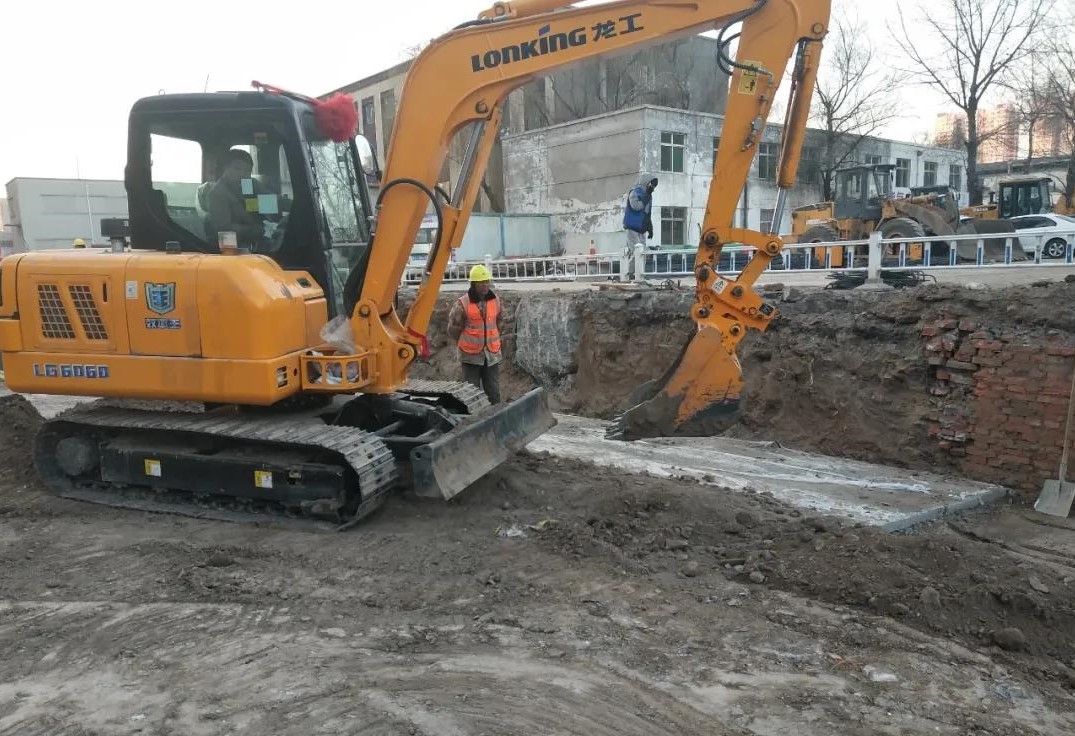

冬季施工,凍土嚴重影響了溝槽開挖,為解決凍土隱患,項目部集思廣益,通過研究決定先用炮錘、挖掘機破開受凍路面,后利用重型卡車及時清運的方式,確保了溝槽開挖的順利進行。施工過程中,項目部采用分段流水作業的方式,以開挖一段、檢查一段、完善一段的方法,確保每工段施工的質量達標。為了推進施工進度,項目部倒排工期,每日匯報、總結施工進度,并提前安排施工量,實現了日進度工作的緊密連接,環環相扣。同時,項目部根據現場施工條件,在部分路段采用了雨污合槽的方式,有效提高了施工進度,間接降低了施工成本。
嚴寒無法熄滅施工人員的熱情,項目部全體施工人員上下一心,團結一致,將繼續發揚市政“鐵軍”精神,為太原市的城市建設貢獻力量。
